Bitácora Fotográfica de Faena
15 Fotografías OficialesRegistro visual clasificado por partidas críticas, vistas de terreno y pruebas de estanqueidad validadas por la ITO FSS ATO.

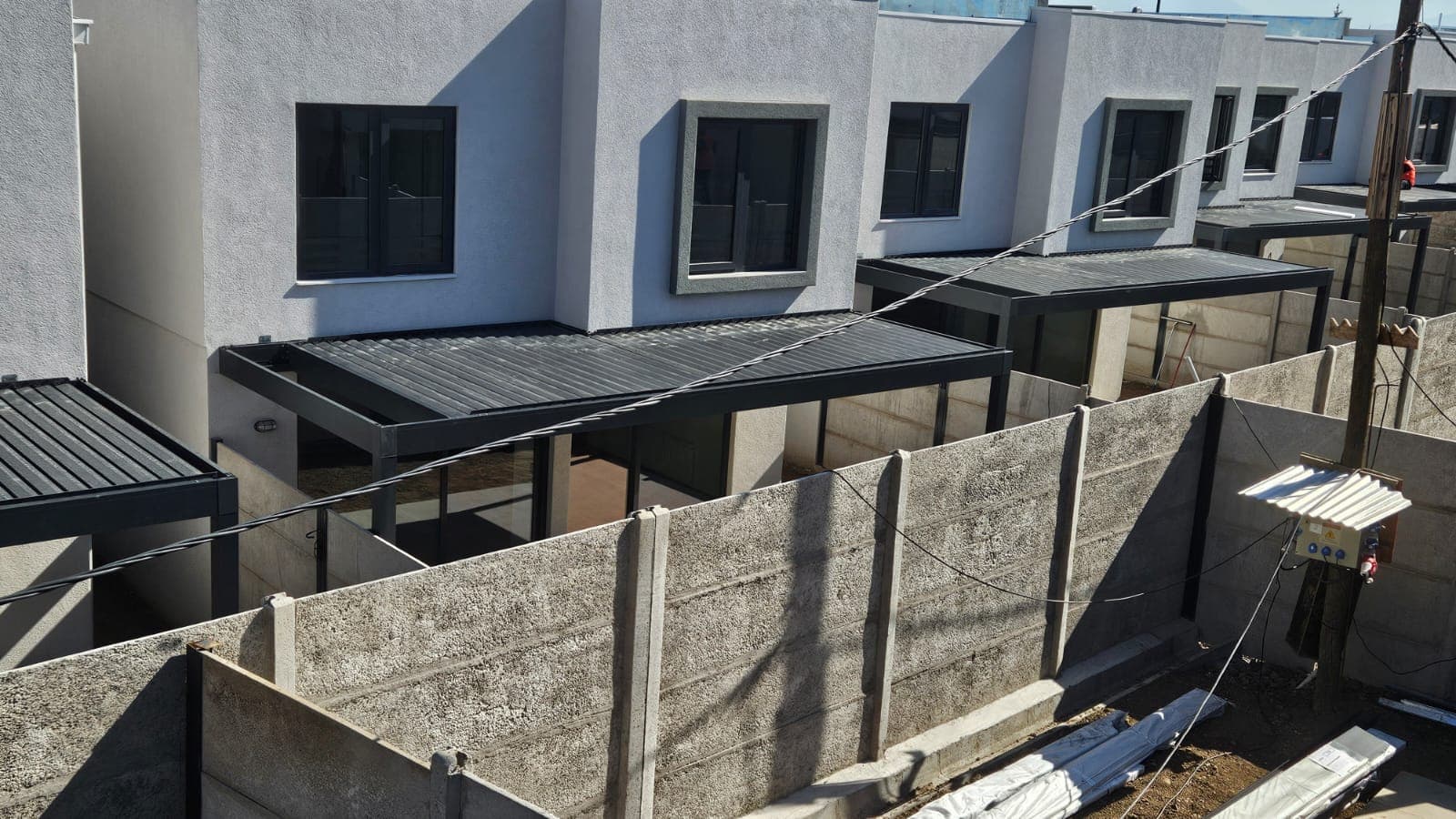

Terminación en instalación de EIFT y recubrimiento de fachadas casas A
Inspección técnica de la envolvente térmica EIFT en fachadas exteriores. Se verifica correcto pegado y plomo de planchas con malla de fibra de vidrio.

Avance de instalación de emballetado en cubiertas casas A
Montaje de hojalatería emballetada en techumbres. Se verifica hermeticidad y pendientes de evacuación de aguas lluvias.

Finalización de trabajos de Urbanismo y Pavimentación en Calle 4
Terminación de calzadas, soleras tipo A y canalización de servicios subterráneos en tramo principal de Calle 4.

Continuación de impermeabilizaciones y pruebas en baños
Pruebas de estanqueidad de 24 horas continuas en recintos húmedos. Cero filtraciones en losas de hormigón Baumax.

Colocación de revestimiento de piedra en muro de fachadas
Revisión estética y de adherencia del revestimiento pétreo decorativo en accesos de viviendas tipo C y D.

Instalación de pérgolas metálicas en terrazas de calles 3 y 4
Anclaje de estructuras metálicas de pérgola con pernos Hilti a losas. Tratamiento anticorrosivo verificado.

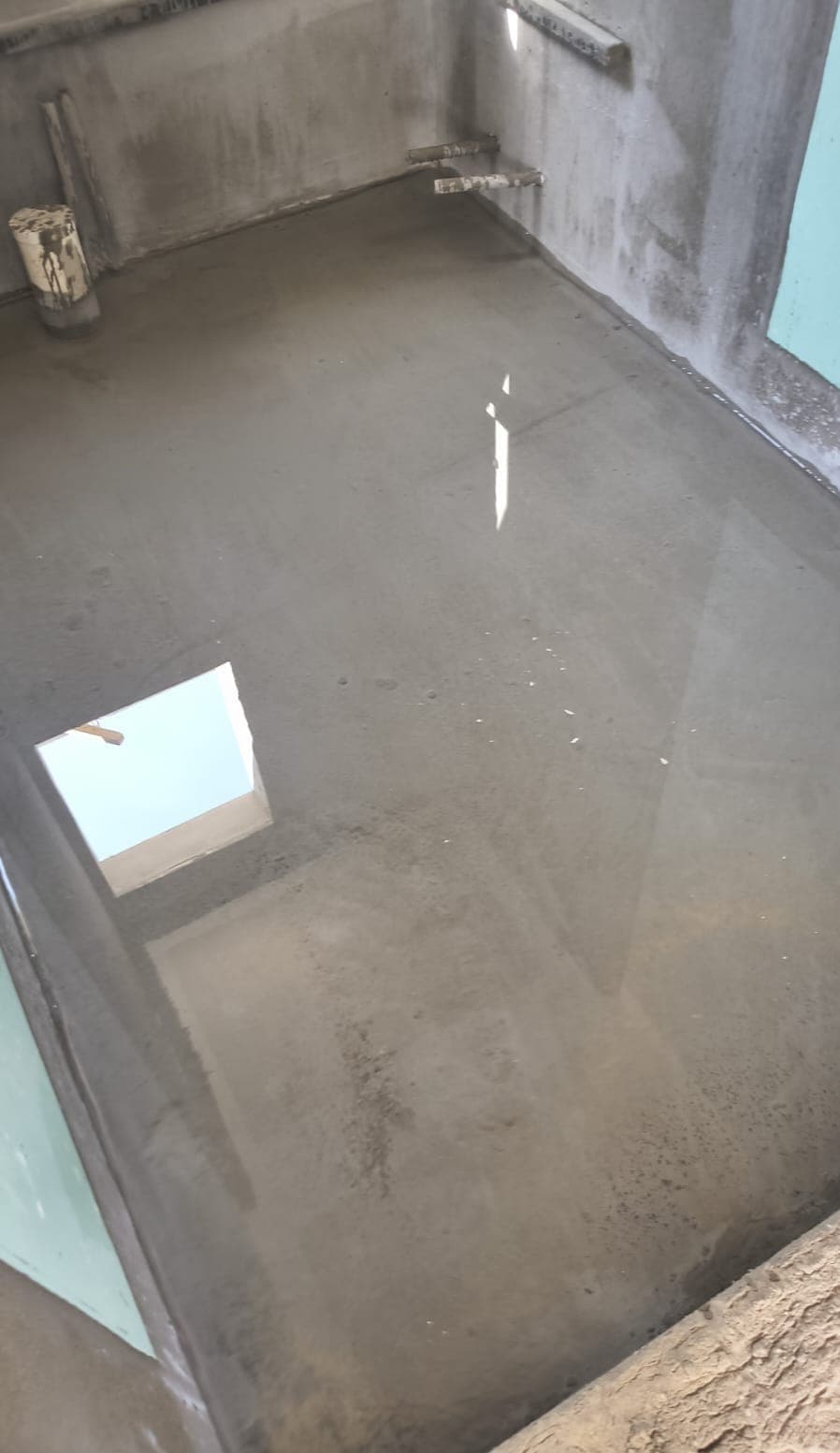

Construcción de fundaciones para zona de acceso principal
Excavación y enfierradura para caseta de guardia y portal de acceso al condominio.

Pruebas de impermeabilización en balcones superiores
Inundación controlada con testigo de nivel para verificar pendientes de descarga y rasgos impermeabilizados.

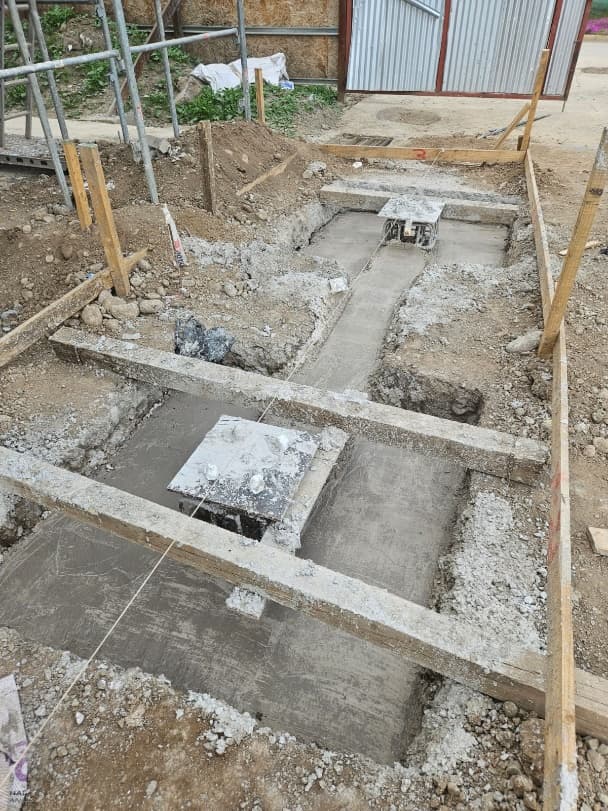

Instalaciones de red de gas por Metrogas en casas de Calle 3
Avance de matrices y nichos de medidores por parte de la empresa distribuidora. Actividad en ruta crítica.

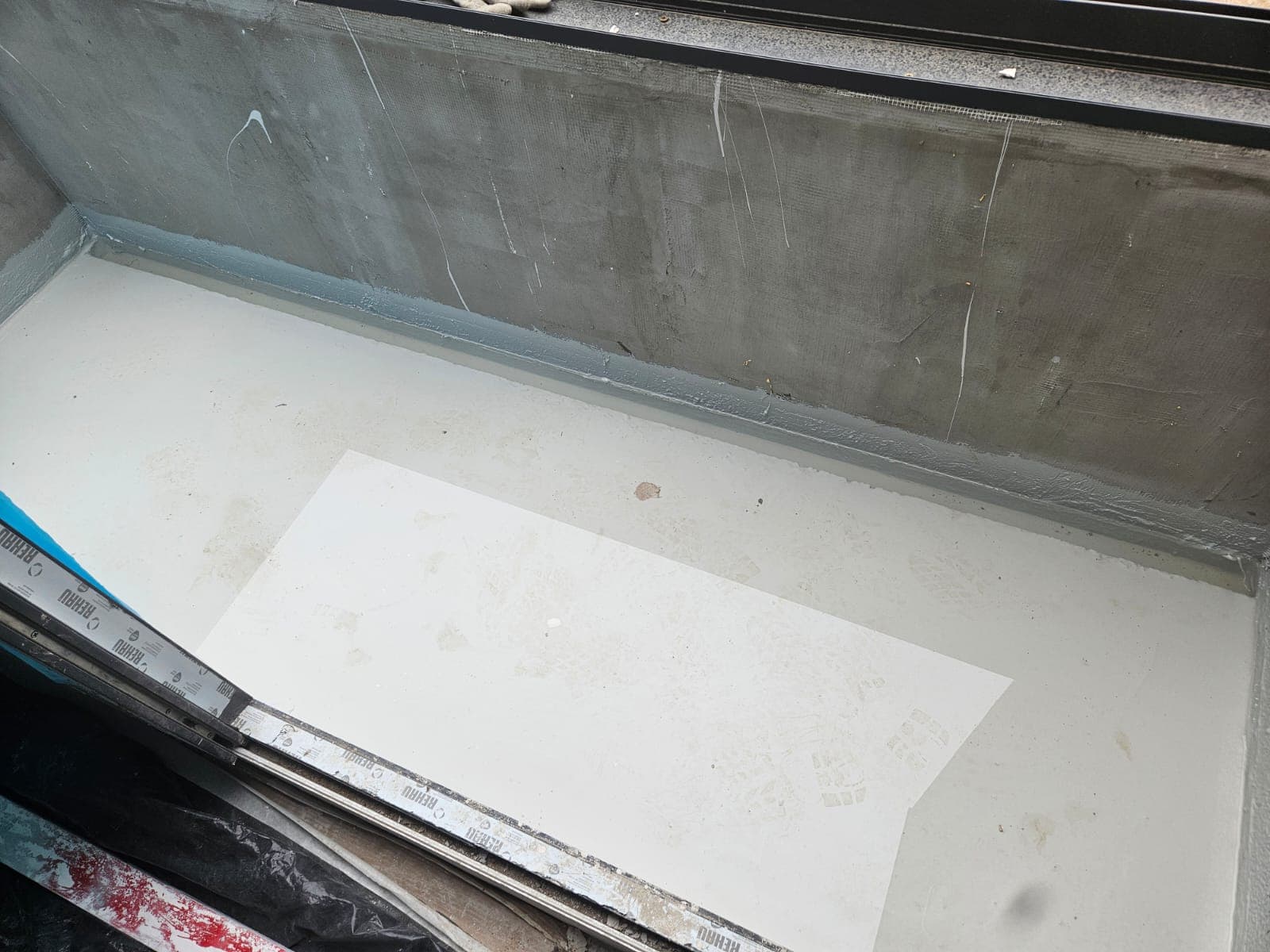

Pruebas de funcionalidad de red de Agua Potable
Apertura de llaves de paso y medición de caudales en arranques domiciliarios.

Pruebas de escurrimiento en alcantarillado sanitario
Verificación de escurrimiento libre por gravedad en ramales y cámaras de inspección domiciliarias.

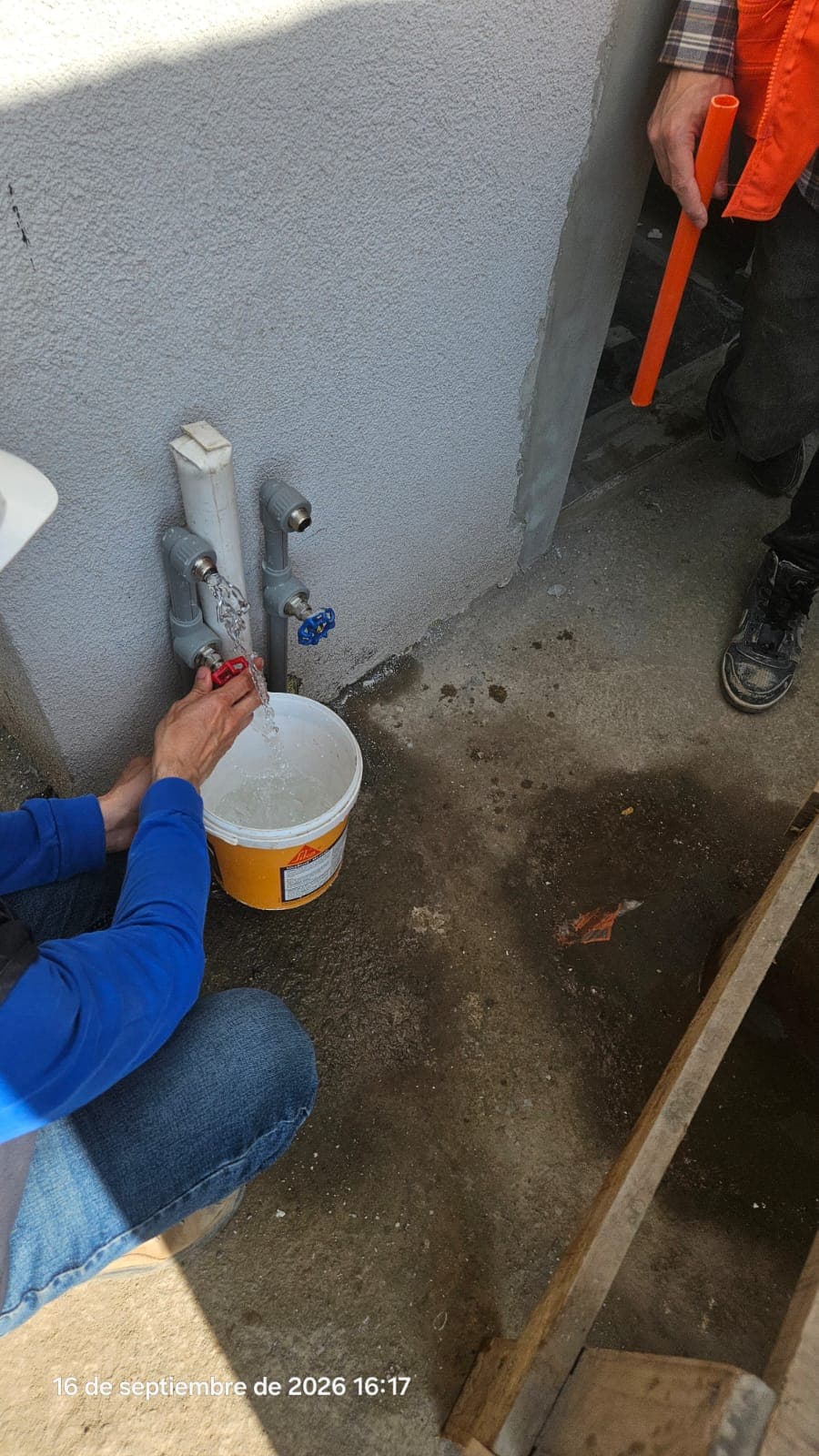

Pruebas de presión hidrostática en tuberías de agua potable
Presurización con bomba manométrica a 100 PSI durante 4 horas. Red aprobada sin pérdidas de carga.

Pruebas de funcionamiento y presión en sistema de calefacción
Puesta en marcha de circuitos de radiadores y calderas murales en casas piloto.

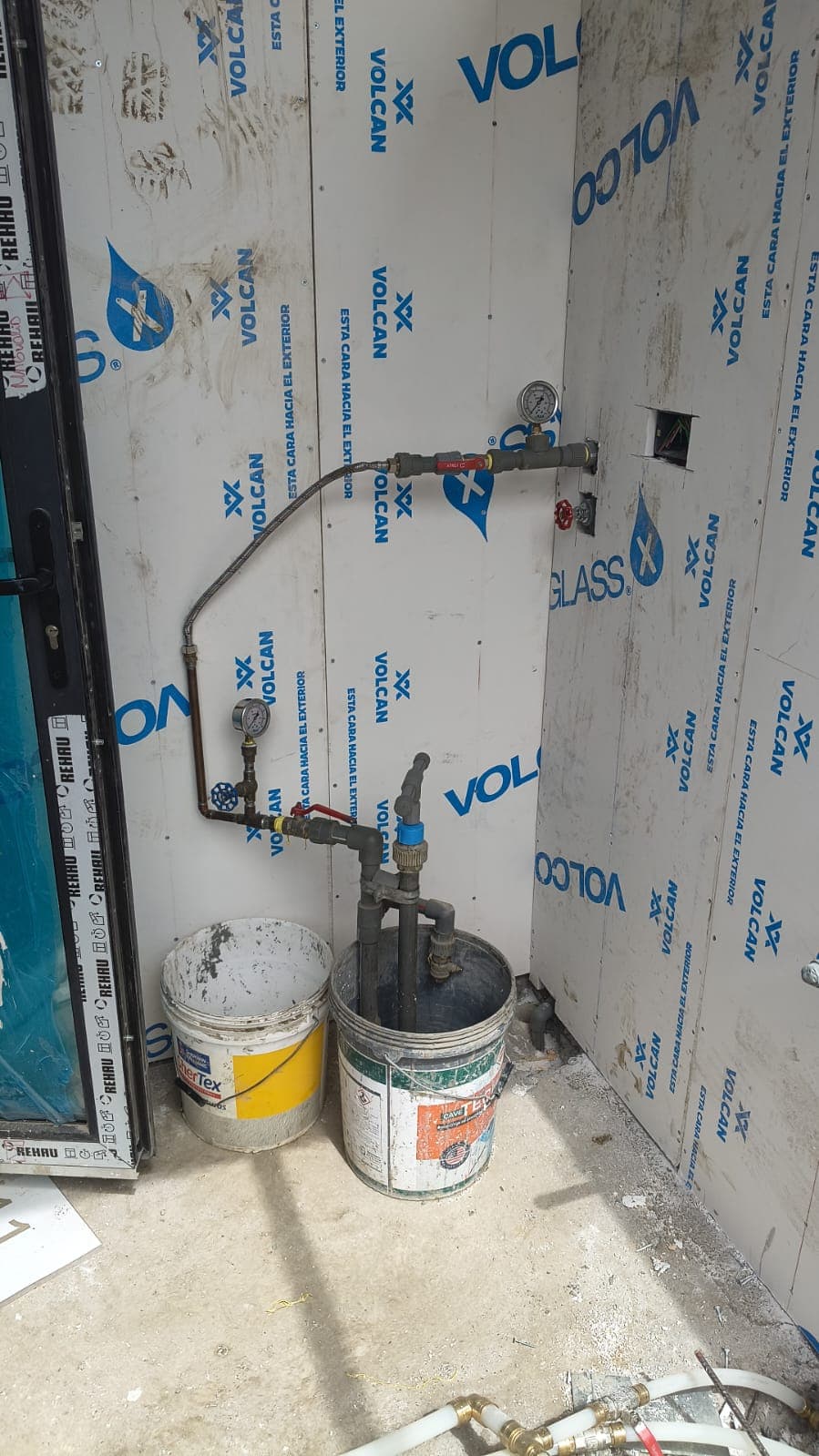

Segunda ronda de pruebas de estanqueidad en baños secundarios
Revisión bajo losa para certificar ausencia total de humedad en pasadas de tuberías.

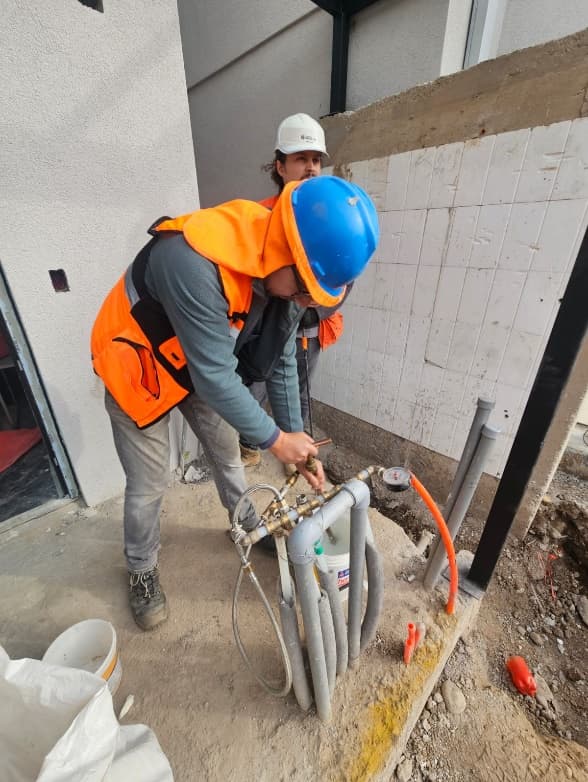

Pintura de fachadas e instalación de ventanas termopanel Casas A
Instalación de marcos de PVC foliado y sellos de silicona perimetral de estanqueidad al viento y agua.
